硫化機主要用途
硫化機該設備體積小、重量輕,普通三相電源供電 ,熱 板溫度均勻,水壓 系統供給 (1.0 - 2.0 mpo ) 均勻壓力 ,配 有輕型全自動電控箱,電控 箱與主機的連接由—體化插件及多芯電纜完成 ,操作方便,工作可靠 ,目 前廣泛應用千冶金、礦山、電廠、港、口建材、化工等周圍無爆炸性氣體和足以腐蝕金屬的有害性氣體場合的帆布、尼龍、鋼繩芯運輸膠帶的現場硫化膠接、亦適用千防腐、耐熱等特殊性能膠帶的硫化接頭。且該設備只要使用現場有普通自來水,即可在 硫化完成后,對加熱板通水快速冷卻。既可大幅度提高效率,又可提高膠帶接頭質置,一 般從硫化溫度冷卻到 60°C、20 分鐘即可,冷卻水 源壓力≥0.2mpa .

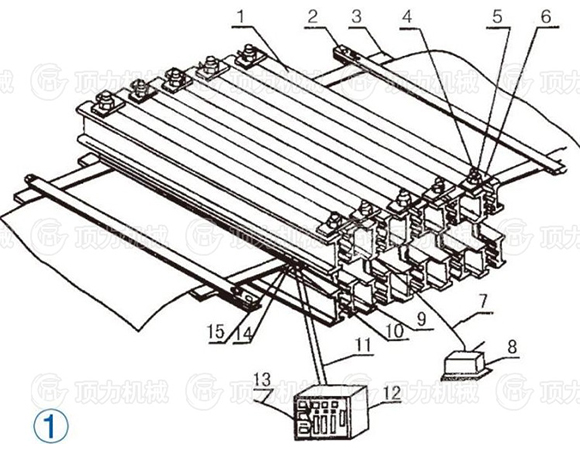

1 機架 2 夾緊機構 3 墊鐵 4 螺桿 5 螺母 6 墊圈
7 高壓軟管 8 試壓泵 9 隔熱板 10 上加熱板 11 二次電纜
12 電控箱 13. 一次電纜 14 下加熱板 15 水壓板

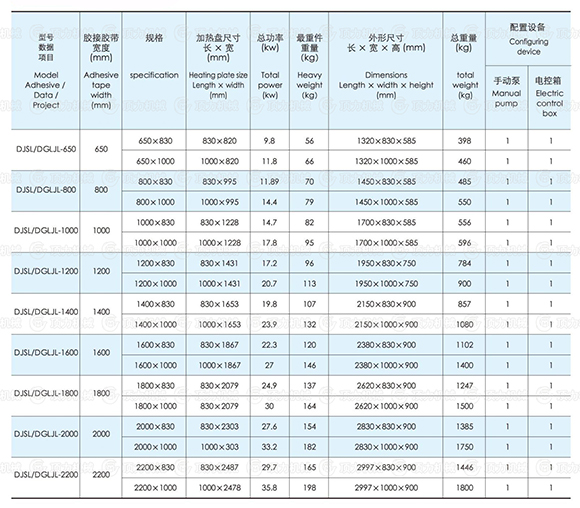

硫化機技術參數
硫化機安裝
l 、梳化機安裝前,各主要機件(如電熱板、壓力裝置、機架等)均勻獨立的分離件,硫化機按時運到現場臨時就地安裝。
2、各獨立分離機件 ,亦 是經常搬動機件。一般zui重機件均可兩個人搬運,所以安裝和拆卸都比較方便。
3、安裝前, 要在膠帶運輸機的安裝上找—塊較寬敞的場所。在這場所中,不但有不定的操作面積和空間,還要有膠帶的放置處和電源接線方便等。
4、安裝前,在膠帶運輸機安裝線上,將 上托棍拆卸若干組, 并用方術等安按00 2 所示形 式搭一個作業平臺。如在野外膠接,在作業平臺周圍用帆布搭—個臨時防雨棚。

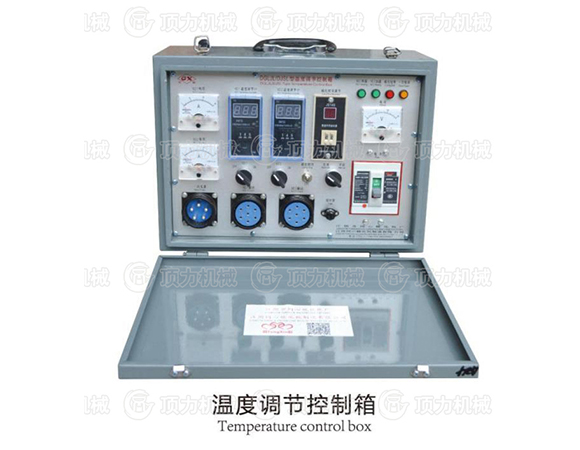

5、安裝硫化機的工具、膠帶接頭加工的工器具、電源導線等到準備好,并確認膠接村料(如覆蓋膠、芯膠和膠漿等)是否在有效期內、生產廠家和生產日期。
硫化機的安裝按如下步驟如下

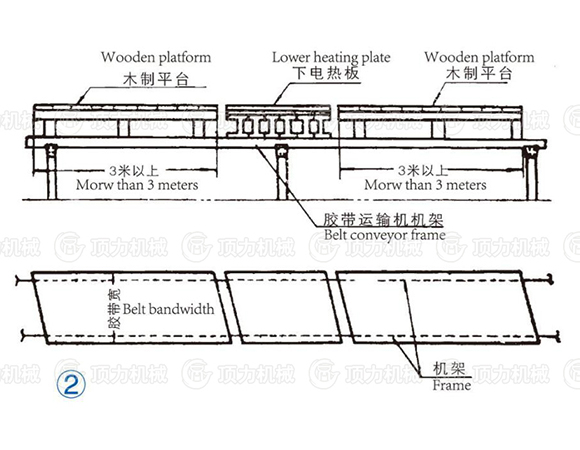

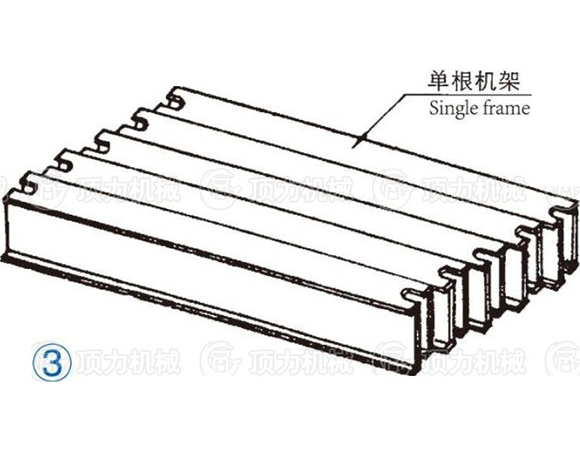

(1) 、將單根下機按圖3 所示形式擺好。

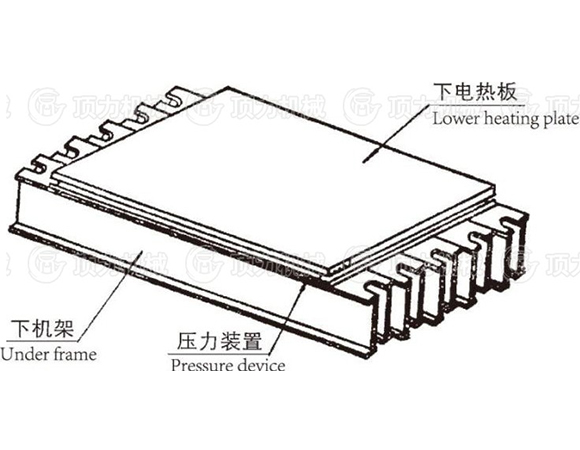

(2) 、按圖 4 所示,先將壓力裝笠(水壓板)放在已擺放好的下架機上面,再將下電熱板放在其上。三者對齊后,在下電熱板上面鋪滿 塑料薄膜(或撒滿滑石粉),
注意 多臺硫化機并列工作時,在 下電熱板接縫處墊以0.2x50x 接縫長的薄金屬板。

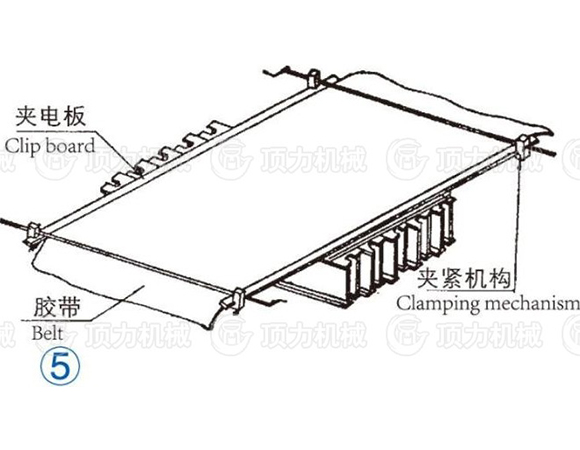

(3) 、將已加工好和處理好,并已填好膠料的膠帶接頭放置在下熱板上面,找準中心線后,對膠帶兩邊用夾墊板和夾緊機構固定。其形式如圖 5 所示。

(4) 、在膠帶接頭上面。與下電熱板對應的位登,鋪滿塑料薄膜( 或撒滑石粉),然后按順序在其上放笠上電熱板和隔熱板。其形式如圖 6 所示。
注意 多臺硫化機并列工作時,在下電熱 板接縫處墊以 0.2x50x 接縫長的薄金屬板。
(5)、將上機架按圖7所示擺放在隔熱板上,并與下機架找正、對齊。

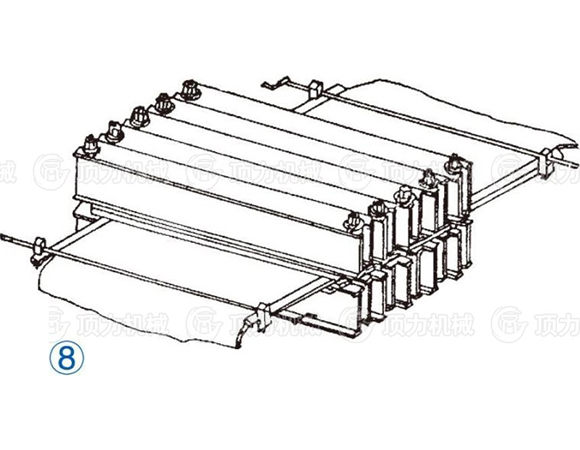

(6)、按圖8,將預緊螺栓、墊圈和螺母安裝在上、下機架兩端長形孔內,并用扳手擰緊螺母。此時,硫化機主體部分安裝完畢。

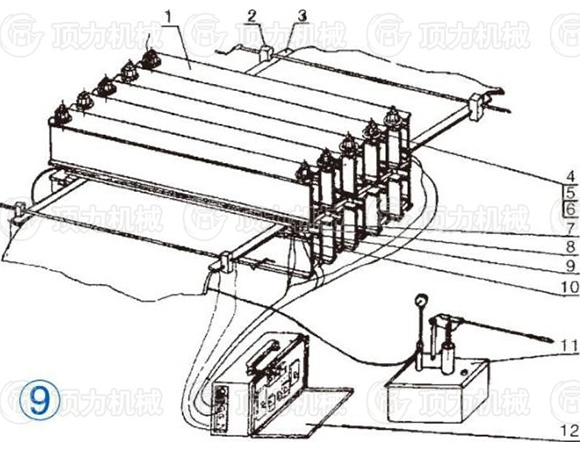

(7)、按圖9,將加壓泵系統的快速接頭與壓力裝置進水孔相接, 將—次電源導線相應地插在電熱控制箱的插座上,二次導線的—端插在電熱控制箱的插座上,另一端插在電熱板上, 將熱電阻(或熱電偶)導線的相應地插在電熱控制箱的插座上,另一端插入電熱板的測溫孔內。這時,硫化安裝全部完畢,準備加壓、加熱的定時操作。
硫化機的保養與維護
1、在使用之前,應檢查熱板的絕緣電阻,若過低,應先通電烘干,直到絕緣值達到50MΩ以下
2、在使用搬行過程中應輕拿輕放,文明操作;
3、若在野外作業應有可靠的防雨、防水手段,以免被雨水侵襲受潮。
4、當使用其所長完畢,應放登在空氣流通,相對 濕度不大千 85 %, 并不受雨侵襲的倉庫內 ,下面枕木墊起,嚴禁接放置在地面上。
